這幾年選風管機的家庭越來越多,經常有客戶問我:“風管機到底啥時候裝最合適?” 我的答案始終是:水電開完槽之后。
但總有人質疑 —— 尤其到了夏天空調安裝旺季,不少銷售會說 “吊頂前裝上就行”。其實單從理論來講,吊頂前安裝確實能滿足基礎需求??裳b修從來不是孤立的工序,承包方式、工種配合、人員銜接里藏著太多細節,稍有疏忽就可能冒出隱形成本:額外的溝通成本、返工費用,甚至是不必要的誤會。
分享幾個我在施工中遇到的真實案例,都是看似小事卻能打亂全盤節奏的情況:
案例一:電源線 “差一寸”,耽誤三天工

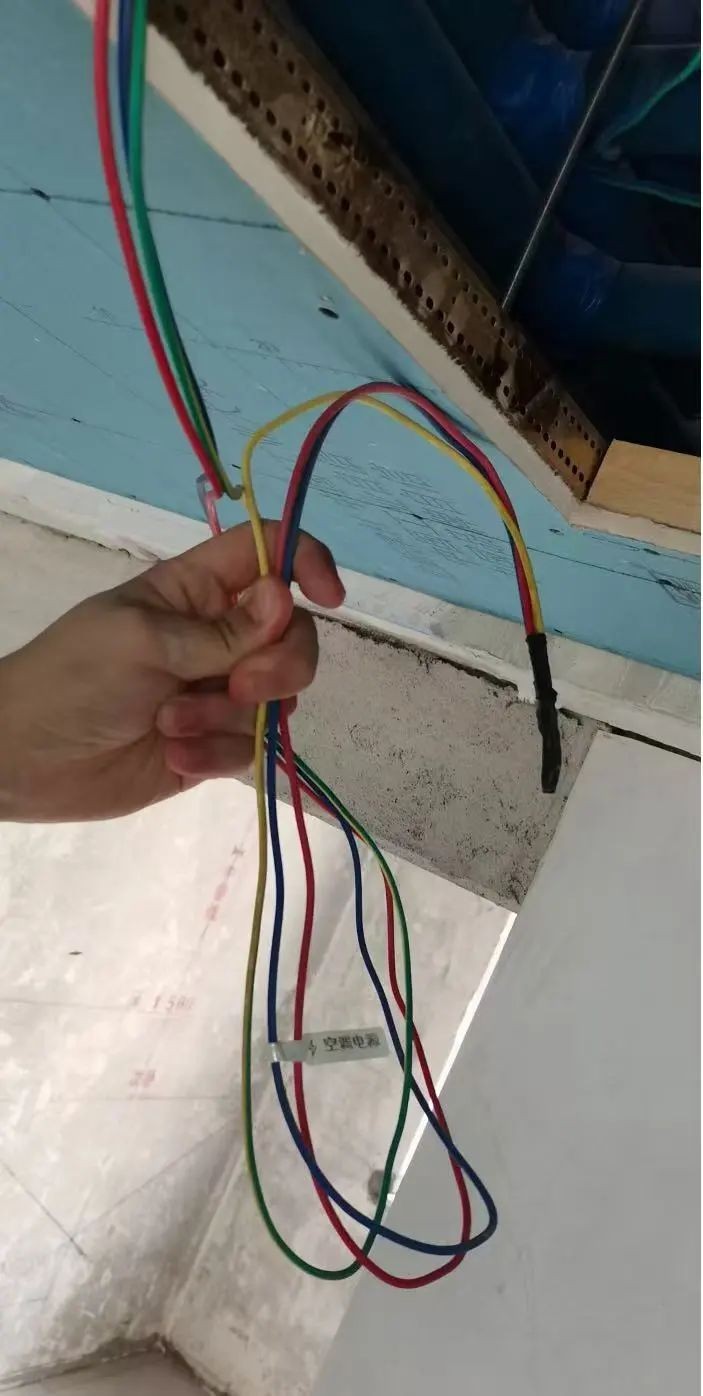

業主自裝時找了包工包料的水電工,這類師傅往往會把材料成本卡得很死。當時水電工說 “風管機晚點裝沒事”,業主也沒多想,直到吊頂前兩天才定好機器。結果安裝當天發現,預留的電源線短了近 1 米 —— 只能等電工二次上門接線,不僅耽誤了吊頂工期,接頭處的安全性也遠不如整根線可靠。
(更極端的情況是:如果沒有工長或設計師統籌,水電工可能壓根沒留電源線。畢竟多數業主不懂這些細節,可要是風管機在水電階段就裝好,這類問題從源頭就被杜絕了。)
案例二:瓷磚被砸壞,補磚難上難
還是業主自裝,風管機拖到吊頂前才裝。那會兒地面瓷磚早鋪好了,還做了保護。結果保潔時清理石膏板碎屑,發現瓷磚被砸破一塊。追問半天才知道,是裝風管機時工具掉落砸的。
補磚不算大事,可要是補不到同批次的磚,色差能讓人膈應好久;要是家里裝了地暖,拆磚補磚的風險就更大了。這些本可以提前規避的問題,就因為安裝時間拖晚了,變成了實實在在的麻煩。
案例三:底盒被封死,返工還留痕

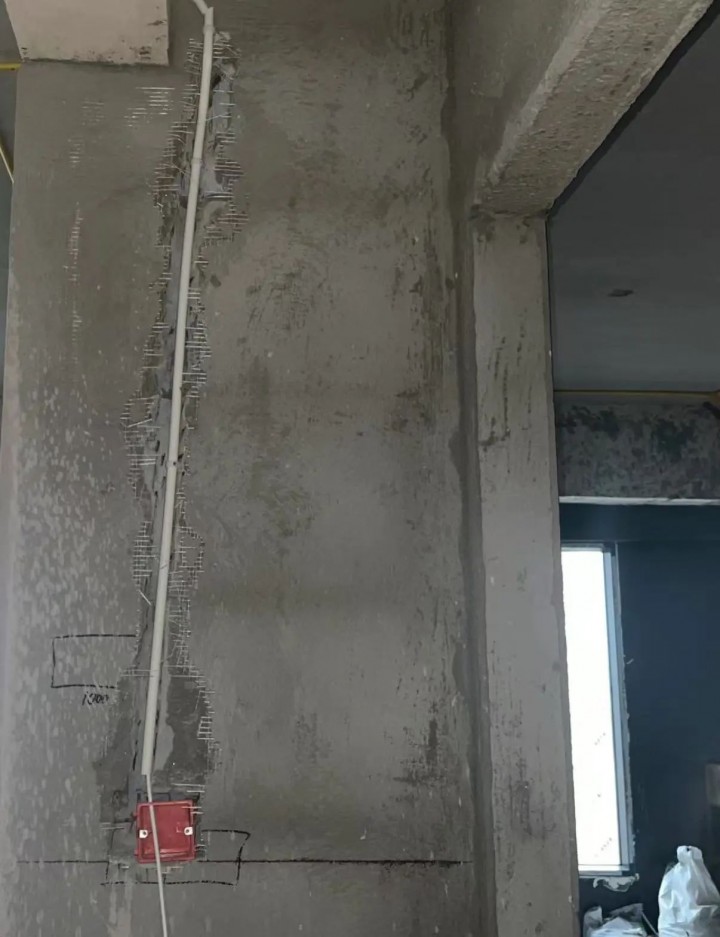

有個業主找了獨立工長,沒請設計師跟蹤現場,只讓出了效果圖和施工圖。開工交底時我特意提醒:客餐廳要裝風管機,記得預留控制器開關底盒。可等泥工進場時,沒人對接這個細節 —— 泥工以為是多開的線槽和底盒,好心用水泥封死了。
后來風管機安裝師傅只能重新開槽(有些師傅會收額外費用),預埋的底盒還歪了。直到裝面板時業主才發現,好好的墻面留了個瑕疵。

這些事說大不大,卻特別影響裝修體驗。我總覺得,裝修就該把問題掐滅在萌芽里。不是我操心多,實在是見過太多 “早一步就能避免” 的遺憾。所以每次碰到客戶糾結安裝時間,我都想多說兩句:風管機早裝一步,省的不只是時間和錢,更是一份踏實。
